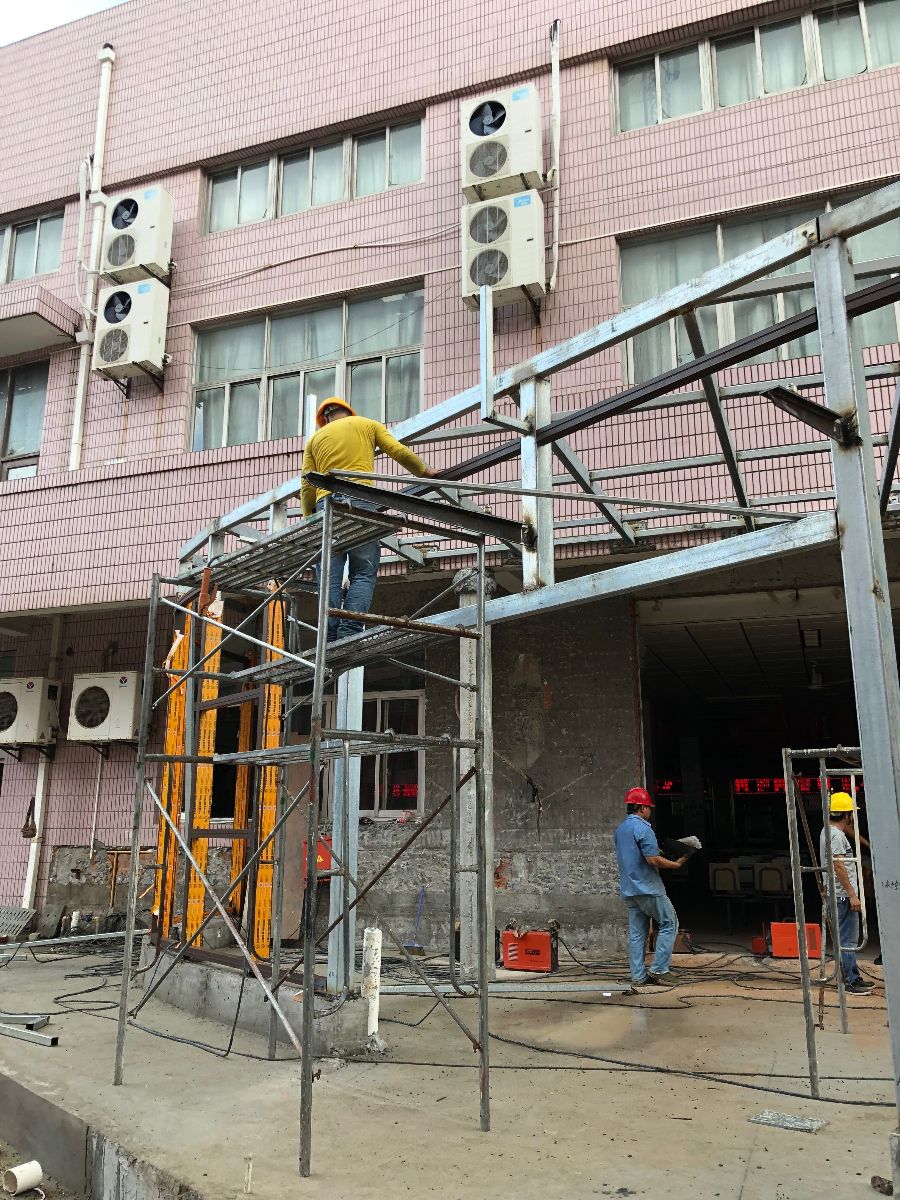

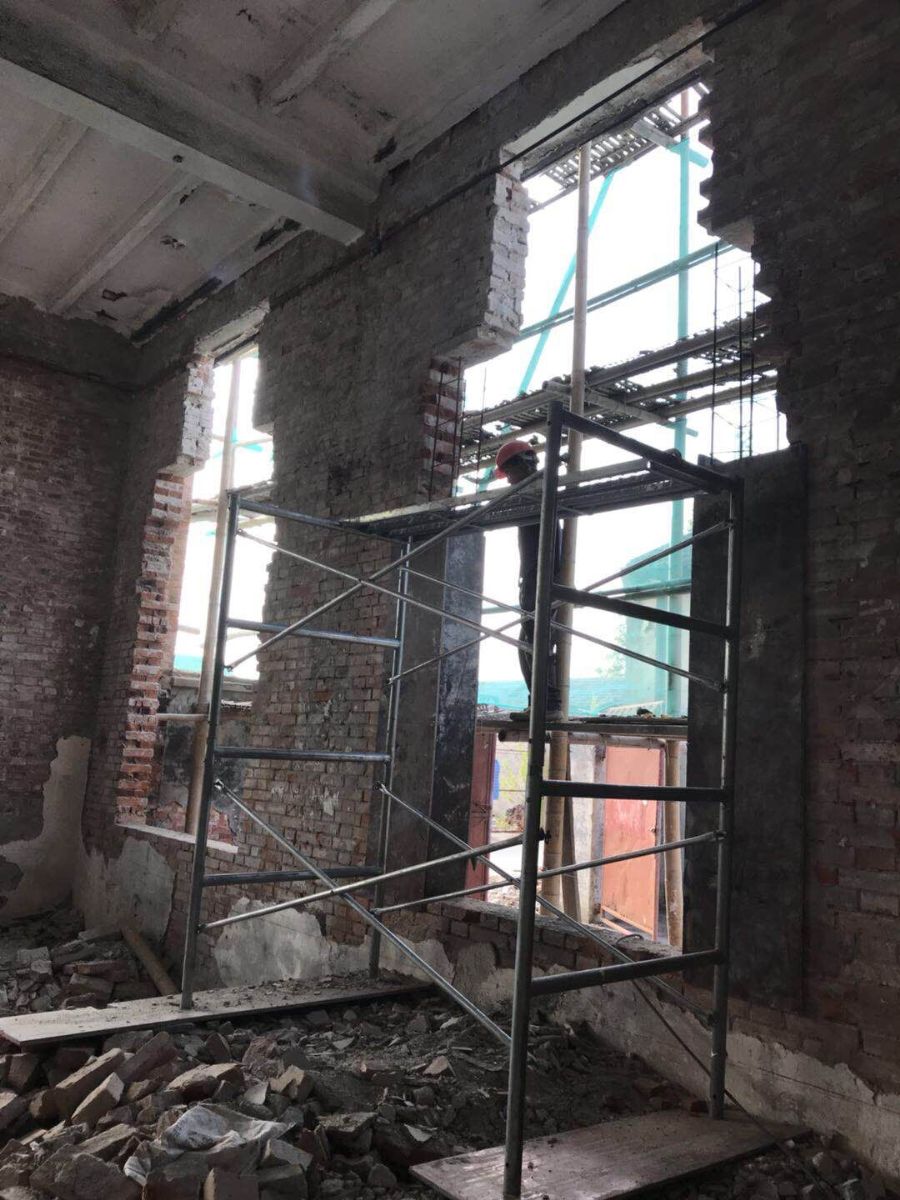

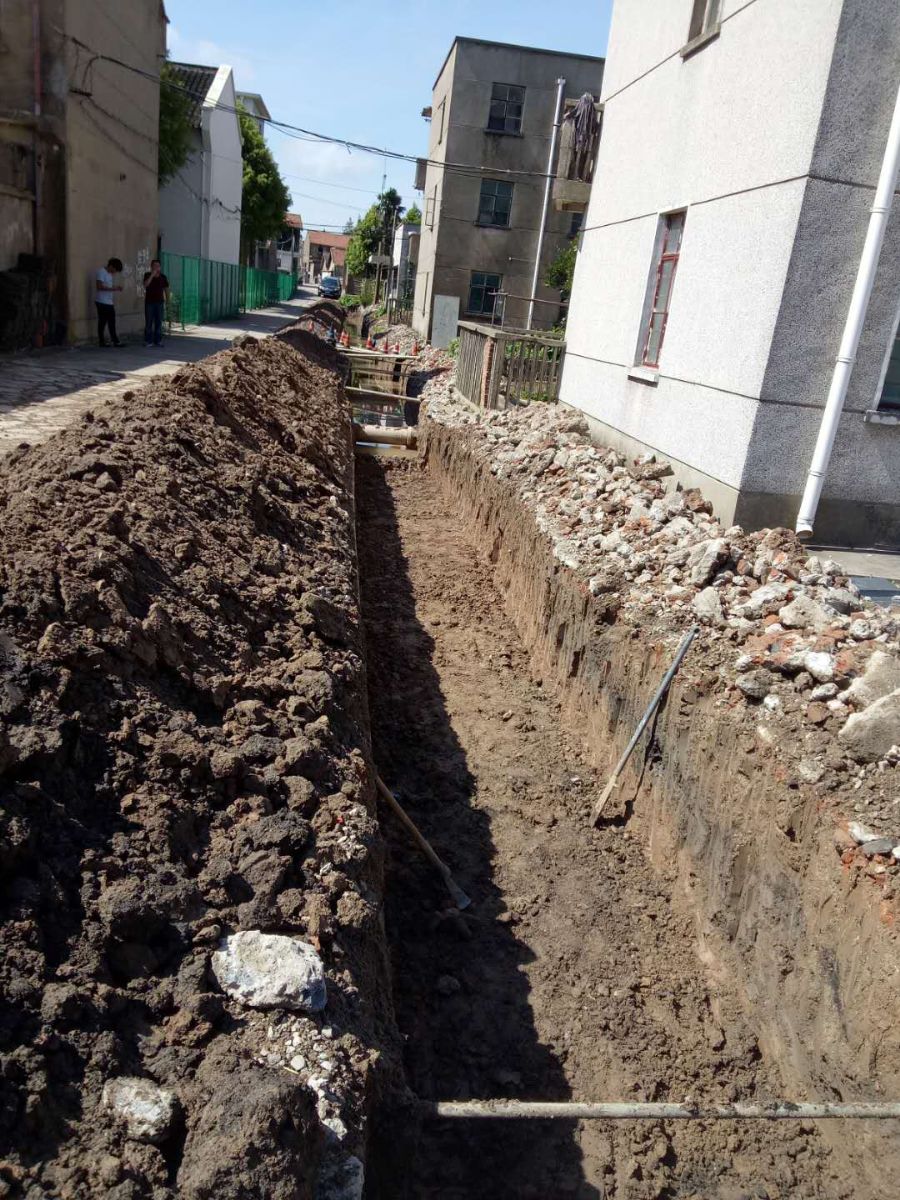

每日清晨,松江校本部和浦东实训基地都热闹非凡,工人们头戴安全帽、着统一服装开始了一天的工程建设工作。
在学院党政领导的关心与指导下,后勤处按照既定计划,牢记安全第一,严防安全底线,紧张而有序地开展着暑期工程建设,本次共有30项大小工程(含维修)同时开工,目前24项工程在建,6项工程处于施工准备阶段。

本次暑期实施项目除高温、台风、工期紧等难题外,还面临着实施项目数量多、区域分布广、监管难度大、项目区域交叉作业多、协调工作量大、项目管理人员队伍薄弱、施工过程机械进出对“全绿模”成果保护造成威胁等诸多新的困难。为提高管理效率,后勤处积极探索新型管理模式,7月初,多次召开项目专题会议,分析问题和困难,探讨行之有效的项目管理方式方法,除引入专业监理团队、招标选择合适的施工单位外,建立多个项目工作群,加强沟通,消除信息障碍,引入外包单位管理团队,使各项目运行顺畅有序。

工程建设过程中,后勤处严格执行市教委、市财政、市住建部等部门发布的文件精神,对达到备案规模的1项工程实行设计、招标代理、监理等网络备案工作,主动接受政府部门的监督。同时,为提高项目现场管理水平,依据现行法律法规、结合学校实际,制定《施工宝典*施工单位篇》,使施工队明晰进场手续办理、重要时间节点等事项,预防并减少不必要的矛盾。

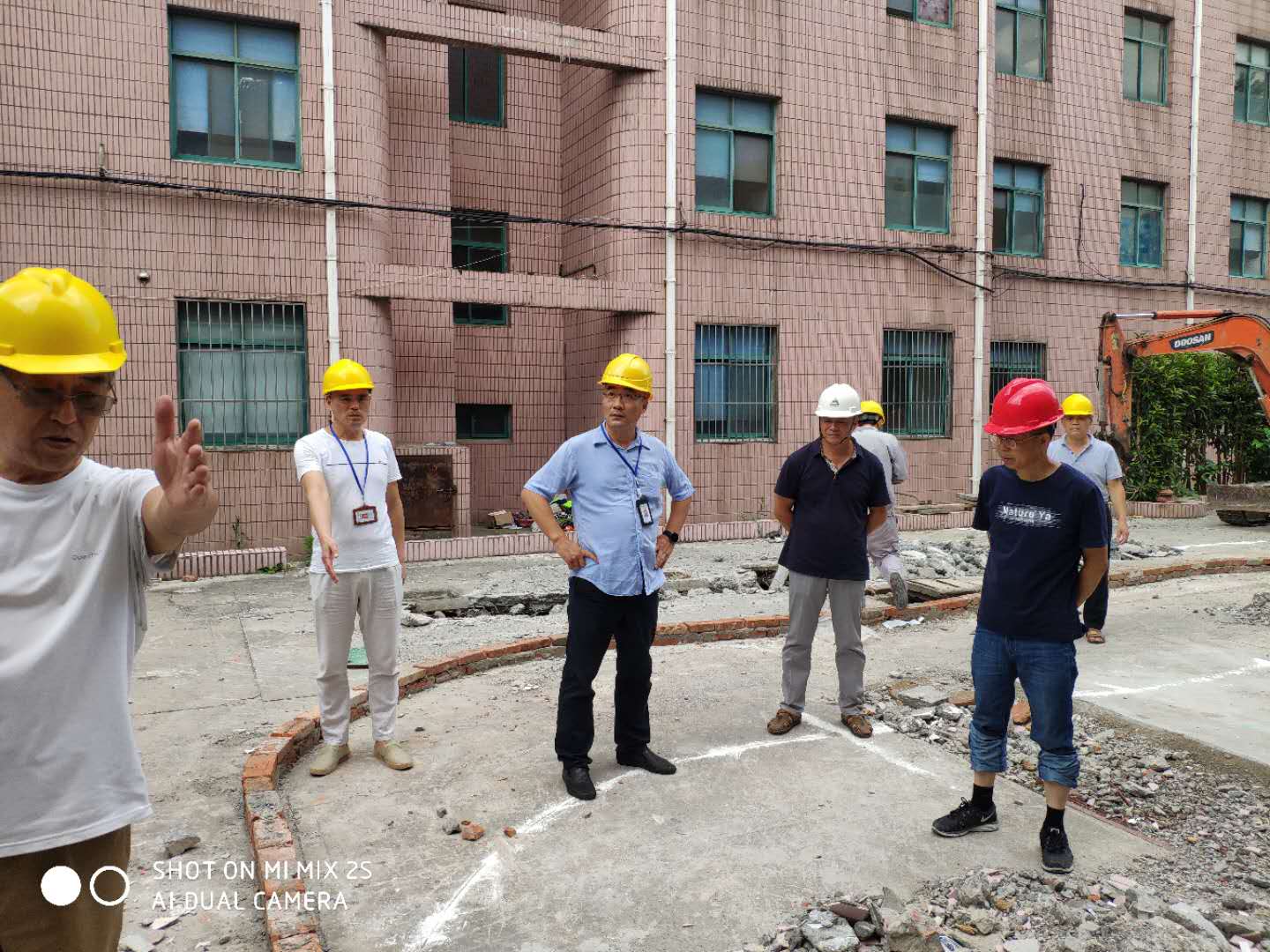

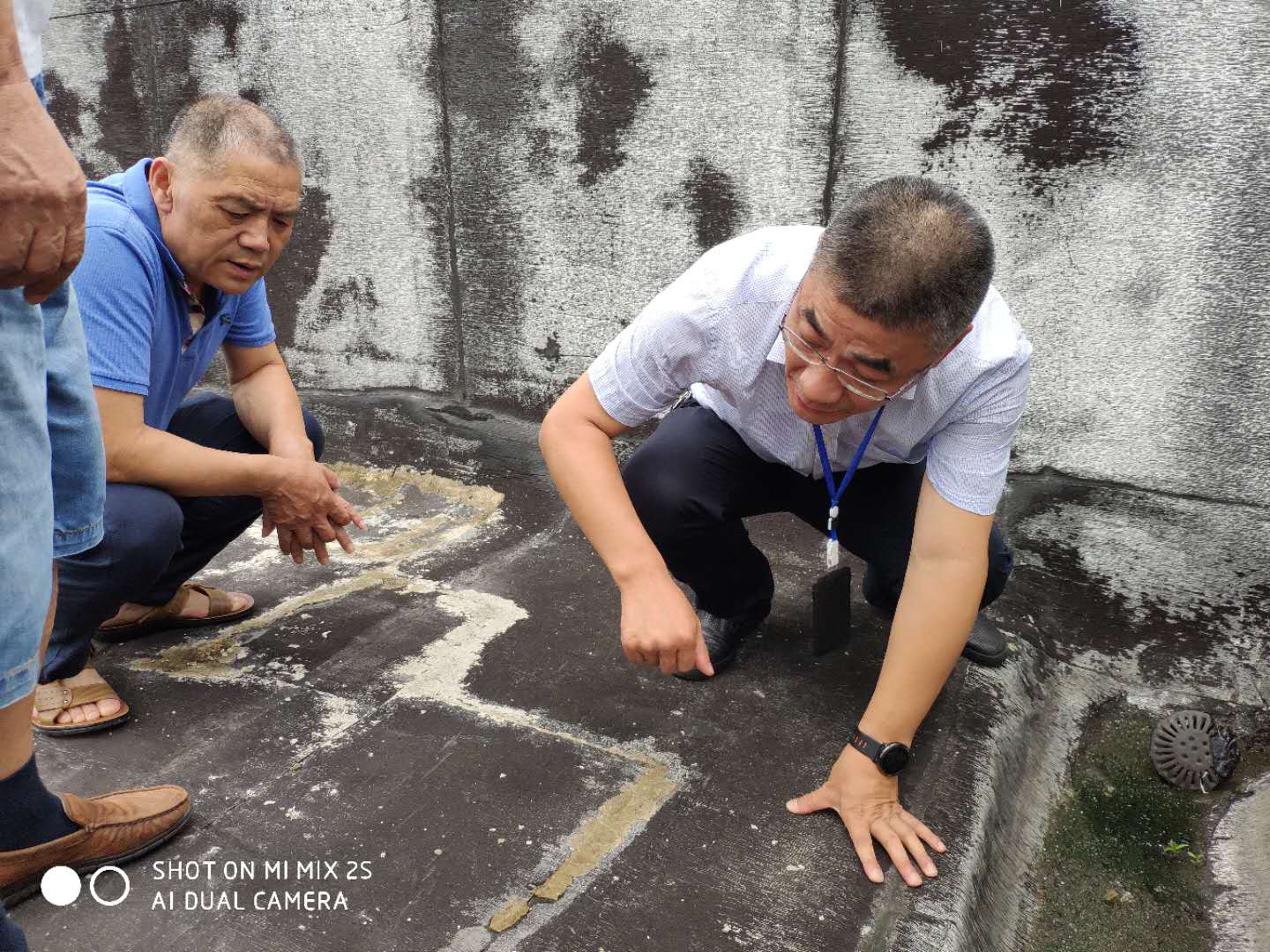

施工期间,保卫人员严守学校和基地大门,加强巡查,对施工单位人员、车辆实行备案制度,凭保卫处核发的临时出入证进出校园,无关人员一律不得入校。同时做好安全检查工作,强化安全底线思维。要求监理方每周组织一次施工例会,会上除讨论施工进度、施工难点等,必讲安全,必谈安全措施,如调整作业时间、防暑降温物资等,使各方牢记安全,常敲安全警钟。建设单位项目负责人携后勤管理人员现场督查,院级领导进行抽查。对发现的问题、隐患及时通知有关单位进行整改,确保不发生安全事故,并敦促各方做好预案工作,发生安全事故及时启动预案,将人员伤亡、财产损失降到最低。在台风预警期间,组织物业、绿化、保洁在各自领域加强巡视、通窨井、加固树苗、关闭门窗,经受住2次台风的检验,目前施工现场未发生安全质量事故和人员伤亡事件。

后勤处、保卫处齐心协力、多措并举、有序开展暑期工程建设,时刻牢记安全第一,紧抓进度不放松,把好工程质量关,践行文明施工,确保各个工程保质保量按期完成,力争为师生的工作学习生活打造更舒适美好的校园环境。
